龙门吊安装需按 “先下部后上部、先结构后机构、先机械后电气” 的顺序进行,以轨道式龙门吊(双主梁) 为例,关键步骤如下:
1. 支腿与大车运行机构安装
支腿组装:若支腿为分段式(如高支腿),需在地面进行拼接,使用经纬仪校准支腿的垂直度(偏差≤1‰,且偏差≤10mm),拼接处焊缝需进行无损检测(如 UT 超声检测),确保强度达标。
大车机构安装:将大车运行机构(包含车轮组、减速器、电机)与支腿下端的连接法兰对齐,用高强度螺栓紧固(螺栓预紧力需按技术手册要求,用力矩扳手校准,如 M24 螺栓预紧力矩≥400N・m);安装后手动转动车轮,检查是否灵活,无卡滞。

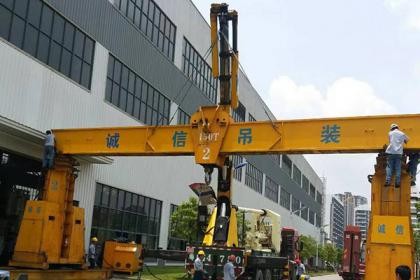

支腿就位:用汽车吊将组装好的 “支腿 + 大车机构” 整体吊装至轨道指定位置,临时用缆风绳固定(缆风绳与地面夹角≤60°),调整支腿垂直度和大车车轮与轨道的贴合度(车轮轮缘与轨道间隙≤3mm)。
2. 主梁吊装与拼接
吊点设置:根据主梁的受力特性,在主梁两端 1/4 跨度处设置吊点(需与设计图纸一致),使用专用吊具(如平衡梁)避免主梁吊装时侧弯,钢丝绳与主梁棱角接触处需垫护角(如橡胶垫、钢板),防止磨损钢丝绳。
主梁吊装:
吊装前再次检查吊具、钢丝绳的连接可靠性,清理主梁上的杂物;
指挥吊装机械缓慢起吊,当主梁离地面 500mm 时暂停,检查主梁水平度(用水平仪检测),确认无倾斜后继续起升;
将主梁缓慢落至支腿顶部的连接法兰上,调整主梁位置,使主梁中心线与支腿中心线对齐(偏差≤3mm)。
主梁拼接:若为双主梁龙门吊,需先吊装一根主梁并固定,再吊装另一根主梁,通过 “端梁”(连接两根主梁的横向结构)将两根主梁连接,使用螺栓紧固端梁与主梁的法兰,同时校准两根主梁的平行度(跨度偏差≤±5mm)、上拱度(主梁跨中上拱度需符合设计要求,通常为跨度的 1/1000-1.8/1000)。
3. 小车运行机构与起升机构安装
小车安装:将小车运行机构(包含车轮组、小车架、减速器、电机)吊装至主梁的轨道上,调整小车车轮与轨道的间隙(轮缘与轨道间隙≤3mm),手动推动小车,检查运行是否平稳,无啃轨现象。
起升机构安装:将起升机构(包含卷筒、电机、减速器、制动器)固定在小车架上,连接卷筒与钢丝绳(钢丝绳缠绕需符合技术手册,避免乱绳),安装吊钩组(吊钩需能灵活转动,无卡滞)。
4. 电气系统安装与接线
布线:按电气原理图,在主梁、支腿、大车机构、小车机构内敷设电缆(动力电缆、控制电缆需分开敷设,避免干扰),电缆穿管或用电缆拖链保护,固定间距≤1.5m,避免电缆受力或磨损。
接线:
连接电机(起升电机、大车电机、小车电机)与电气控制柜的线路,确保接线牢固、相位正确(用万用表检测电机绕组电阻,避免短路);
安装限位开关(如起升高度限位、小车行程限位、大车行程限位),调整限位位置,确保动作灵敏(如起升高度限位需在吊钩距卷筒上端 500mm 时触发);
连接接地系统(设备金属外壳需可靠接地,接地电阻≤4Ω)。
